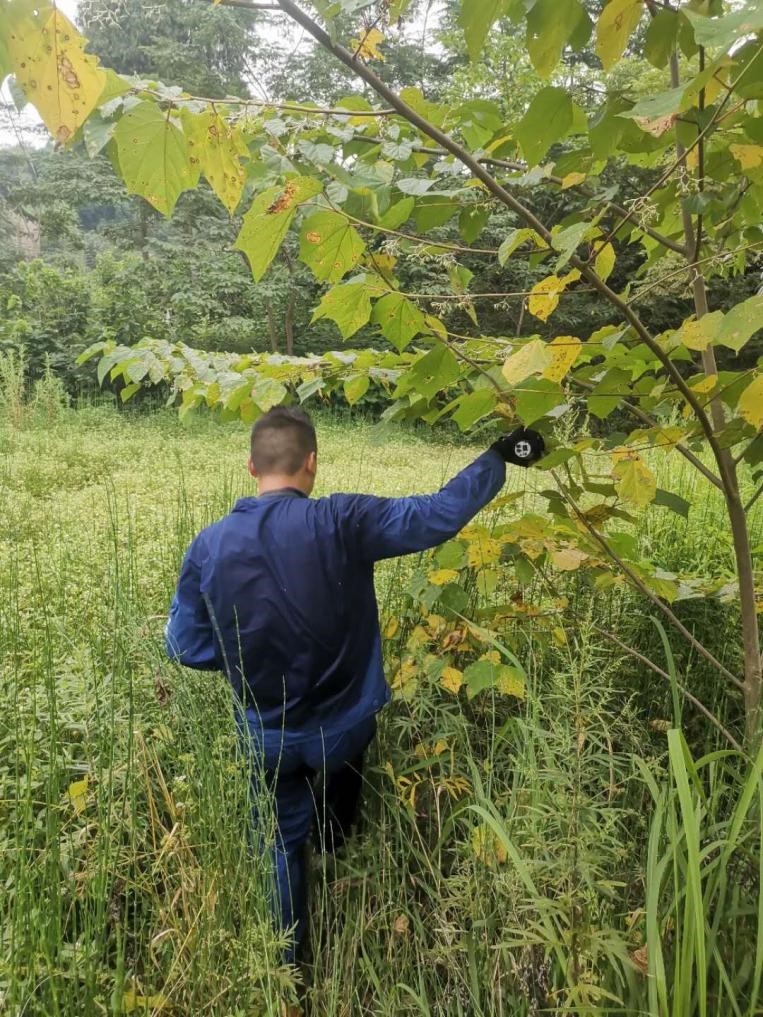

2021年3月16日,四川分公司正式開展南充嘉陵超聲波檢測項目。該項目周期約4個半月,截止07月25日已全面竣工。本次共檢測10kV配網線路28條,檢測桿塔3247基,合計350公里,發現隱患158處,隱患率4.87%。
項目實施地為南充市嘉陵區,地形以丘陵主,實施期間恰逢雨季,故受陰雨天氣影響較大,工期耽誤較為嚴重。6-7月為項目全面實施階段,期間采取自駕到項目地,投入人員基本保持3-4名。
7月持續高溫天氣,項目實施期間分公司技術部安排檢測人員盡量早出門早收工;遇暴雨天氣,技術部也能及時做出工作調整,在確保人員安全的情況下,保證項目進度與質量。該項目的檢測結果,也得到了局方的肯定,為局方排除了線路上的安全隱患,保證電力設備正常運行。
